Stron

Engineering

Оставьте свои данные, и мы свяжемся с вами в ближайшее время, чтобы обсудить проект или ответить на ваши вопросы

Имя
Номер
Запрос

Прикрепить файл

Я согласен на обработку персональных данных и принимаю политику обработки персональных данных

  • ПРОМЫШЛЕННОЕ ПРОЕКТИРОВАНИЕ

    • 01

      Разработка проектно-сметной документации на строительство гражданских и промышленных объектов, в каркасном, бескаркасном исполнении, монолитные и сборные конструкции и сооружения, металлоконструкции, железобетон;

    • 02

      Проектирование систем наружного электроснабжения, наружного и внутреннего электроосвещения, силового электрооборудования и подстанций;

    • 03

      Проектирование магистральных и внутриквартальных волоконно-оптических линий связи, систем видеонаблюдения, охранных и пропускных систем;

    • 04

      Проектирование наружных сетей водоснабжения, канализации, водоотведения и водопонижения, газоснабжения, теплоснабжения;

    • 05

      Инженерные изыскания (инженерно- топографические; инженерно-геодезические; инженерно-гидрологические, инженерно-геологические);

    • 06

      Техническое обследование зданий и сооружений;

    • 07

      ВІМ проектирование;

    • 08

      Лазерное 3D сканирование;

    • 09

      Квалифицированное юридическое сопровождение проектов.

  • ГОРНОДОБЫВАЮЩАЯ И МЕТАЛЛУРГИЧЕСКАЯ ДЕЯТЕЛЬНОСТЬ

    • 01

      Разработка проектно-сметной документации; на строительство объектов горнорудного производства;

    • 02

      Адаптация проектов и технологических процессов в горно-металлургической сфере иностранных проектов и проектных решений по Казахстанских норм и требований;

    • 03

      Проектирование автомобильных, железных дорог;

    • 04

      Разработка экологических проектов;

    • 05

      Промышленная безопасность;

    • 06

      Подготовка тендерной документации;

    • 07

      Оценка и анализ объектов по определению стоимости инжиниринга и проектирования;

    • 08

      ВІМ проектирование;

    • 09

      Комплексное проведение авторского надзора;

    • 10

      Разработка проектов сопутствующих инфраструктурных объектов для горнодобывающих, перерабатывающих и металлургических производств;

    • 11

      Проведение инженерно-изыскательских работ.

  • ГОРНОДОБЫВАЮЩАЯ И МЕТАЛЛУРГИЧЕСКАЯ ДЕЯТЕЛЬНОСТЬ

    • 01

      Разработка проектно-сметной документации на строительство гражданских и промышленных объектов, в каркасном, бескаркасном исполнении, монолитные и сборные конструкции и сооружения, металлоконструкции, железобетон;

    • 02

      Проектирование систем наружного электроснабжения, наружного и внутреннего электроосвещения, силового электрооборудования и подстанций;

    • 03

      Проектирование магистральных и внутриквартальных волоконно-оптических линий связи, систем видеонаблюдения, охранных и пропускных систем;

    • 04

      Проектирование наружных сетей водоснабжения, канализации, водоотведения и водопонижения, газоснабжения, теплоснабжения;

    • 05

      Инженерные изыскания (инженерно- топографические; инженерно-геодезические; инженерно-гидрологические, инженерно-геологические);

    • 06

      Техническое обследование зданий и сооружений;

    • 07

      ВІМ проектирование;

    • 08

      Лазерное 3D сканирование;

    • 09

      Квалифицированное юридическое сопровождение проектов.

  • ГРАЖДАНСКОЕ И ПРОМЫШЛЕННОЕ СТРОИТЕЛЬСТВО

    • 01

      Разработка проектно-сметной документации; на строительство объектов горнорудного производства;

    • 02

      Адаптация проектов и технологических процессов в горно-металлургической сфере иностранных проектов и проектных решений по Казахстанских норм и требований;

    • 03

      Проектирование автомобильных, железных дорог;

    • 04

      Разработка экологических проектов;

    • 05

      Промышленная безопасность;

    • 06

      Подготовка тендерной документации;

    • 07

      Оценка и анализ объектов по определению стоимости инжиниринга и проектирования;

    • 08

      ВІМ проектирование;

    • 09

      Комплексное проведение авторского надзора;

    • 10

      Разработка проектов сопутствующих инфраструктурных объектов для горнодобывающих, перерабатывающих и металлургических производств;

    • 11

      Проведение инженерно-изыскательских работ.

  • ГРАЖДАНСКОЕ И ПРОМЫШЛЕННОЕ СТРОИТЕЛЬСТВО

    • 01

      Разработка проектно-сметной документации на строительство гражданских и промышленных объ ектов, в каркасном, бескаркасном исполнении, мо нолитные и сборные конструкции и сооружения, металлоконструкции, железобетон;

    • 02

      Проектирование систем наружного электроснаб жения, наружного и внутреннего электроосвеще ния, силового электрооборудования и подстанций;

    • 03

      Проектирование магистральных и внутриквар тальных волоконно-оптических линий связи, систем видеонаблюдения, охранных и пропускных систем;

    • 04

      Проектирование наружных сетей водоснабжения, канализации, водоотведения и водопонижения, газоснабжения, теплоснабжения;

    • 05

      Инженерные изыскания (инженерно- топографи ческие; инженерно-геодезические; инженерно - гидрологические, инженерно-геологические;

    • 06

      Техническое обследование зданий и сооружений;

    • 07

      ВІМ проектирование;

    • 08

      Лазерное 3D сканирование;

    • 09

      Квалифицированное юридическое сопровождение проектов.

  • ГОРНОДОБЫВАЮЩАЯ И МЕТАЛЛУРГИЧЕСКАЯ ДЕЯТЕЛЬНОСТЬ

    • 01

      Разработка проектно-сметной документации; на строительство объектов горнорудного производства;

    • 02

      Адаптация проектов и технологических процессов в горно-металлургической сфере иностранных проектов и проектных решений по Казахстанских норм и требований;

    • 03

      Проектирование автомобильных, железных дорог;

    • 04

      Разработка экологических проектов;

    • 05

      Промышленная безопасность;

    • 06

      Подготовка тендерной документации;

    • 07

      Оценка и анализ объектов по определению стоимости инжиниринга и проектирования;

    • 08

      ВІМ проектирование,

    • 09

      Комплексное проведение авторского надзора;

    • 10

      Разработка проектов сопутствующих инфраструктурных объектов для горнодобывающих, перерабатывающих и металлургических производств;

    • 11

      Проведение инженерно-изыскательских работ.

  • Что мы предлагаем:

    Работа в Казахстанской компании

    Зарплата:

    3-5 долларов США в час.

    Заработная плата будет складываться – устанавливается задача в которой четко указывается сколько часов на нее приходится из расчета 8-ми часового рабочего дня, в случае выполнения задачи досрочно оплата будет произведена по факту выполнения работы.

    Расположение:

    Казахстан. г. Костанай

    Основные обязанности:

    o Архитектурные решения;

    o Увязка с инженерными разделами.

    Требования:

    - Высшее образование по специальности «Архитектура»;

    - Опыт работы не менее 10 лет на промышленных объектах;

    - Знание технического английского языка обязательно;

    - Знание Archicad, AutoCAD, Revit;

    - Опыт работы в Bim обязателен;

    - Наличие сертификатов повышения квалификации и прохождения специальных курсов обязательно.

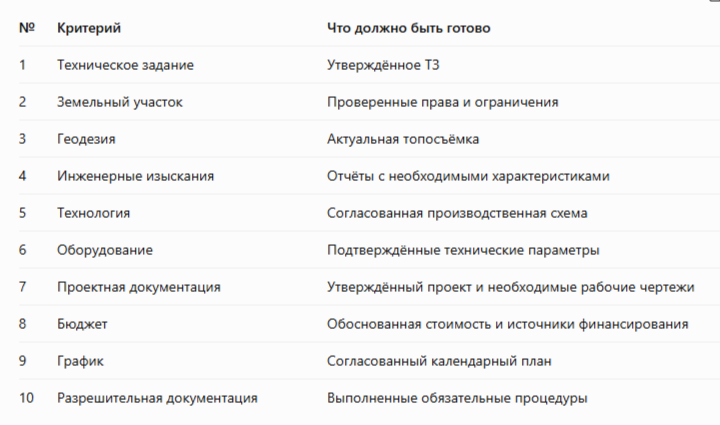

Как оценить готовность промышленного проекта к строительству: 10 ключевых критериев

Назад
  • Как оценить готовность промышленного проекта к строительству: 10 ключевых критериев
  • Строительство промышленного предприятия начинается задолго до появления строительной техники на площадке. Ему предшествуют разработка концепции, инженерные изыскания, выбор технологического оборудования, проектирование, финансовое планирование и получение необходимых согласований.

    Однако наличие готового проекта на бумаге ещё не означает, что предприятие действительно готово к строительству.

    Недостаточно изученные грунты, неутверждённая технологическая схема, изменение параметров оборудования или отсутствие технических условий на подключение инженерных сетей могут привести к серьёзным проблемам уже после начала строительно-монтажных работ.

    Для инвестора это означает дополнительные затраты, изменение сроков и увеличение рисков реализации проекта.

    Готовность промышленного проекта к строительству — это комплексная оценка технических, финансовых, организационных и правовых условий, необходимых для безопасного и эффективного начала работ.

    Разберём десять ключевых критериев, которые необходимо проверить перед переходом от проектирования к строительству промышленного предприятия.

    Почему подготовка промышленного проекта определяет успех строительства

    Промышленный объект представляет собой сложную систему, в которой производственные процессы, строительные конструкции, оборудование и инженерные коммуникации взаимосвязаны.

    Изменение одного элемента может повлиять на несколько других.

    Например, замена технологической линии на оборудование большей производительности способна потребовать усиления фундаментов, увеличения электрической мощности и изменения вентиляционной системы.

    Если эти обстоятельства выявляются на стадии проектирования, корректировки обычно можно выполнить с меньшими затратами.

    Если же изменения происходят после начала строительства, они могут сопровождаться демонтажом конструкций, повторной закупкой материалов, дополнительными проектными работами и переносом сроков.

    Поэтому качественная подготовка проекта к строительству позволяет решить три важные задачи:

    • Снизить технические риски — выявить ошибки и несогласованности до начала строительно-монтажных работ.
    • Повысить предсказуемость бюджета — уточнить объёмы работ, стоимость оборудования и необходимость дополнительных инженерных мероприятий.
    • Обеспечить реалистичность сроков — согласовать проектирование, закупки, строительство и ввод предприятия в эксплуатацию.

    При этом универсального процента готовности не существует. Для начала строительства необходимо прежде всего выполнение критически важных технических и законодательных условий.

    1. Техническое задание: определены ли требования к будущему предприятию?

    Техническое задание (ТЗ) — основа промышленного проекта. В нём фиксируются потребности заказчика, назначение объекта, требования к производственным процессам и ключевые технические параметры.

    Без согласованного технического задания проектная организация вынуждена работать с предположениями, которые могут измениться на последующих стадиях.

    Особенно важно определить производственную мощность будущего предприятия, состав технологических участков, характеристики продукции и основные инженерные потребности.

    Чек-лист проверки:

    • Утверждены ли назначение и производственная мощность объекта?
    • Определены ли основные технологические процессы?
    • Согласованы ли требования к производственным, складским и административным зонам?
    • Зафиксированы ли потребности в электричестве, воде, газе и других ресурсах?
    • Определены ли требования к автоматизации и безопасности?
    • Учтены ли перспективы расширения производства?

    Например, если инвестор планирует поэтапно увеличивать производительность предприятия, это необходимо учитывать уже при определении размеров производственных помещений, инженерных мощностей и схемы логистики.

    Критерий готовности: техническое задание утверждено, основные характеристики производства определены, а значимые изменения проходят установленную процедуру согласования.

    В рамках концептуального проектирования STRON особое внимание уделяется анализу исходных требований, технологических процессов, ограничений участка и возможных сценариев реализации объекта.

    2. Земельный участок: проверены ли условия размещения завода?

    Выбор строительной площадки влияет не только на стоимость земельного участка, но и на будущие капитальные и эксплуатационные затраты промышленного предприятия.

    При оценке территории необходимо учитывать её размеры, рельеф, транспортную доступность, существующие инженерные сети и ограничения по размещению производства.

    В Казахстане важно проверить правовой статус участка, его целевое назначение и соответствие предполагаемого строительства градостроительным требованиям.

    Чек-лист проверки:

    • Оформлены ли необходимые права на земельный участок?
    • Соответствует ли целевое назначение планируемому производству?
    • Проверены ли градостроительные и санитарные ограничения?
    • Достаточна ли площадь для производственных объектов и инфраструктуры?
    • Есть ли возможность организации транспортных подъездов?
    • Доступны ли необходимые инженерные мощности?
    • Учтены ли условия размещения наружных сетей?

    Одна из распространённых ошибок — выбор площадки без предварительной оценки возможности подключения к инженерным коммуникациям.

    Например, отсутствие доступной электрической мощности может потребовать строительства дополнительных сетей или подстанции.

    Такие расходы способны значительно изменить первоначальный инвестиционный бюджет.

    Критерий готовности: правовые и технические ограничения участка изучены, а принятые решения по размещению промышленного объекта им соответствуют.

    3. Геодезические изыскания: подготовлена ли точная основа для проектирования?

    Инженерно-геодезические изыскания позволяют получить актуальную информацию о территории, необходимую для проектирования зданий, сооружений, дорог и инженерных сетей.

    Результаты геодезических работ используются при разработке генерального плана, вертикальной планировки и проектировании наружных коммуникаций.

    Ошибки в исходных геодезических данных могут повлиять на объёмы земляных работ, расположение фундаментов и трассировку инженерных сетей.

    Чек-лист проверки:

    • Выполнена ли топографическая съёмка территории?
    • Установлены ли границы участка?
    • Определены ли высотные отметки и особенности рельефа?
    • Выявлены ли существующие наземные и подземные коммуникации?
    • Соответствуют ли материалы съёмки фактическому состоянию площадки?
    • Достаточна ли точность материалов для предусмотренных проектных решений?

    Например, неучтённая подземная инженерная сеть может оказаться в зоне будущего фундамента или технологического сооружения.

    Её обнаружение во время строительства приведёт к необходимости дополнительных согласований и корректировки решений.

    Критерий готовности: актуальные инженерно-геодезические материалы получены, проверены и использованы в проектной документации.

    4. Инженерные изыскания: достаточно ли изучены грунты и природные условия?

    Инженерно-геологические изыскания необходимы для определения характеристик грунтов, уровня подземных вод и условий устройства фундаментов.

    Для промышленных предприятий такие исследования особенно важны, поскольку производственные здания могут иметь большие пролёты, значительные нагрузки от оборудования и специальные требования к основаниям.

    Например, тяжёлые станки, прессы и вибрационное оборудование могут потребовать индивидуальных фундаментных решений.

    Чек-лист проверки:

    • Выполнены ли инженерно-геологические исследования?
    • Определены ли физико-механические характеристики грунтов?
    • Изучен ли уровень подземных вод?
    • Проверены ли значимые геологические риски?
    • Достаточно ли данных для расчёта фундаментов?
    • Учтены ли нагрузки от технологического оборудования?
    • Определена ли необходимость дополнительных инженерных мероприятий?

    В зависимости от особенностей территории и объекта могут потребоваться также инженерно-экологические, гидрометеорологические и другие исследования.

    Недостаточная изученность площадки способна привести к удорожанию строительства из-за необходимости усиления оснований, устройства дренажных систем или изменения конструктивной схемы.

    Критерий готовности: результаты необходимых инженерных изысканий позволяют обосновать принятые проектные решения

    5. Технологические решения: согласована ли производственная схема?

    Технология определяет архитектуру промышленного предприятия.

    Именно технологические процессы формируют требования к планировке цехов, размещению оборудования, транспортным потокам, инженерным системам и производственной безопасности.

    Поэтому проектирование завода должно начинаться с понимания того, как будет организован выпуск продукции.

    Чек-лист проверки:

    • Утверждена ли технологическая схема производства?
    • Определена ли последовательность производственных операций?
    • Выполнена ли компоновка основного оборудования?
    • Согласованы ли потоки сырья, материалов и готовой продукции?
    • Проверены ли проходы, проезды и зоны обслуживания?
    • Учтены ли требования к складированию и перемещению грузов?
    • Согласованы ли технологические решения со смежными проектными разделами?

    Особое значение имеет организация производственной логистики.

    Например, на машиностроительном предприятии неправильное расположение участков механической обработки, сборки и складирования может увеличивать протяжённость транспортных маршрутов и снижать эффективность производства.

    Поэтому технологические решения должны оцениваться не только по соответствию оборудования производственной мощности, но и по удобству эксплуатации будущего предприятия.

    Критерий готовности: технологическая схема согласована, оборудование размещено с учётом производственных процессов, а основные инженерные требования переданы смежным проектировщикам.

    Подробнее о комплексном подходе — в разделе промышленного проектирования STRON.

    6. Технологическое оборудование: получены ли исходные данные от производителей?

    Одна из наиболее частых причин корректировки промышленного проекта — изменение оборудования после разработки строительных решений.

    Производственные линии могут отличаться по габаритам, массе, нагрузкам, энергопотреблению и требованиям к монтажу.

    Поэтому при подготовке проекта необходимо своевременно определить параметры основного технологического оборудования.

    Чек-лист проверки:

    • Сформирован ли перечень основного оборудования?
    • Выбраны ли поставщики или зафиксированы обязательные технические характеристики?
    • Получены ли технические задания и установочные чертежи?
    • Известны ли габариты и нагрузки?
    • Определены ли точки подключения инженерных коммуникаций?
    • Учтены ли монтажные и эксплуатационные зоны?
    • Проверены ли сроки изготовления и поставки?
    • Согласованы ли требования к фундаментам и несущим конструкциям?

    Особое внимание следует уделять оборудованию длительного производственного цикла.

    Если поставка технологической линии занимает значительное время, её закупка может определять критический путь всего строительного проекта.

    Критерий готовности: основные технические характеристики оборудования зафиксированы, а связанные с ним конструктивные и инженерные решения согласованы.

    7. Проектная документация: готовы ли решения для строительства?

    Проектная документация объединяет технологические, архитектурные, конструктивные и инженерные решения в единую систему.

    При оценке её готовности необходимо проверять не только наличие отдельных разделов, но и согласованность между ними.

    Например, проект технологического оборудования может предусматривать определённое расположение коммуникаций, тогда как строительный раздел содержит конструкции, препятствующие их монтажу.

    Подобные противоречия необходимо устранять до начала соответствующих работ.

    Чек-лист проверки:

    • Разработана ли проектная документация в требуемом составе?
    • Выполнена ли координация архитектурных и конструктивных решений?
    • Согласованы ли технологические и инженерные разделы?
    • Учтены ли требования пожарной и промышленной безопасности?
    • Проверены ли нагрузки от оборудования?
    • Получены ли необходимые согласования?
    • Пройдена ли обязательная экспертиза, если она требуется?
    • Подготовлена ли рабочая документация, необходимая для планируемых работ?

    Для сложных промышленных объектов эффективным инструментом координации становится BIM-проектирование.

    Информационная модель позволяет проверять взаимное расположение строительных конструкций, инженерных сетей и технологического оборудования.

    Например, пространственные коллизии между трубопроводами, вентиляционными системами и несущими элементами можно выявить до выхода монтажных организаций на площадку.

    Подробнее о применении цифровых технологий можно узнать в статье STRON «Использование 3D-моделирования и BIM-технологий».

    Критерий готовности: необходимые проектные решения согласованы, документация утверждена в установленном порядке, а обязательные экспертные процедуры завершены.

    8. Бюджет строительства: обоснованы ли инвестиционные затраты?

    Даже при технической готовности проекта строительство может столкнуться с проблемами из-за недостаточно точного финансового планирования.

    Бюджет промышленного предприятия должен учитывать не только стоимость зданий и строительных материалов, но и затраты на инженерную инфраструктуру, технологическое оборудование, монтаж и подготовку производства к запуску.

    Важную роль играет оценка CAPEX — капитальных вложений в создание производственного объекта.

    Чек-лист проверки:

    • Утверждён ли инвестиционный бюджет?
    • Учтены ли все основные строительно-монтажные работы?
    • Определена ли стоимость технологического оборудования?
    • Оценены ли затраты на внешние инженерные сети?
    • Включены ли расходы на транспортировку и монтаж?
    • Предусмотрены ли необходимые пусконаладочные мероприятия?
    • Сформирован ли резерв на риски?
    • Согласован ли график финансирования?

    Например, при выборе производственной площадки инвестор может предусмотреть стоимость здания и оборудования, но недооценить расходы на строительство подъездной дороги, электроснабжение или устройство наружных коммуникаций.

    В результате инвестиционная стоимость проекта существенно увеличивается.

    Кроме того, необходимо учитывать будущие эксплуатационные расходы — OPEX.

    Иногда более дорогое оборудование оказывается экономически выгоднее благодаря снижению энергопотребления, затрат на обслуживание и производственных простоев.

    Критерий готовности: бюджет проекта сформирован на основании доступной технической информации, основные финансовые риски оценены, а источники финансирования определены.

    9. Календарный график: согласованы ли сроки всех этапов?

    Промышленное строительство требует координации множества участников: проектировщиков, поставщиков оборудования, строительных подрядчиков, монтажных организаций и технического заказчика.

    Поэтому календарный график должен отражать не только сроки строительно-монтажных работ, но и все ключевые зависимости проекта.

    Чек-лист проверки:

    • Разработан ли общий график реализации?
    • Определены ли основные этапы строительства?
    • Учтены ли сроки поставки технологического оборудования?
    • Согласована ли последовательность выполнения работ?
    • Определён ли критический путь проекта?
    • Учтены ли сезонные и климатические ограничения?
    • Согласованы ли ресурсы подрядчиков?
    • Соответствует ли график плану финансирования?

    Например, монтаж технологического оборудования невозможно начинать до подготовки необходимых фундаментов и монтажных зон.

    А запуск производственной линии может зависеть от завершения электроснабжения, вентиляции и систем автоматизации.

    При недостаточной координации даже небольшая задержка одного этапа может повлиять на сроки запуска всего предприятия.

    Для крупных промышленных объектов целесообразно использовать календарно-сетевое планирование и цифровые инструменты управления строительством.

    Критерий готовности: график согласован с техническими решениями, сроками поставок и ресурсными возможностями участников проекта.

    10. Разрешительная документация: выполнены ли требования законодательства Казахстана?

    Завершающий критерий готовности промышленного проекта — соблюдение обязательных законодательных процедур.

    В Казахстане с 1 июля 2026 года действует новый Строительный кодекс Республики Казахстан от 9 января 2026 года № 253-VIII, с предусмотренными исключениями и переходными положениями.

    Законодательство регулирует требования к проектированию, экспертизе, строительству, государственному контролю и вводу объектов в эксплуатацию.

    Для конкретного промышленного предприятия состав обязательных процедур зависит от назначения объекта, его характеристик и применимых требований.

    Чек-лист проверки:

    • Оформлены ли необходимые права на земельный участок?
    • Получены ли требуемые исходно-разрешительные документы?
    • Имеются ли необходимые технические условия?
    • Пройдены ли предусмотренные согласования?
    • Получено ли положительное заключение экспертизы, когда она обязательна?
    • Утверждён ли проект в установленном порядке?
    • Определены ли участники авторского и технического надзора в предусмотренных случаях?
    • Выполнены ли обязательные процедуры уведомления о начале строительно-монтажных работ?

    Для большинства соответствующих объектов заказчик обязан уведомить органы государственного архитектурно-строительного контроля и надзора о начале строительно-монтажных работ.

    При этом необходимо учитывать предусмотренные законодательством исключения и специальные требования к отдельным категориям объектов.

    Важно различать разработку проекта, прохождение экспертизы и выполнение уведомительных процедур — это самостоятельные этапы подготовки строительства.

    Критерий готовности: обязательные правовые процедуры завершены, а заказчик имеет законные основания для начала соответствующих работ.

    Актуальные требования необходимо проверять по Строительному кодексу Республики Казахстан и применимым нормативным документам.

    Как определить общий уровень готовности промышленного проекта

    После проверки десяти ключевых направлений необходимо сформировать единую оценку состояния проекта.

    Для управленческого контроля удобно использовать три статуса:

    Готово. Необходимые документы и решения утверждены, требования выполнены, существенных нерешённых вопросов нет.

    Требует доработки. Отдельные вопросы остаются открытыми, но для них определены ответственные, сроки и необходимые действия.

    Критическое ограничение. Выявлены проблемы, препятствующие законному, безопасному или технически обоснованному началу соответствующих работ.

    Оценка должна учитывать не только количество закрытых пунктов, но и их значимость.

    Например, готовность девяти из десяти разделов не компенсирует отсутствие обязательного экспертного заключения или невозможность законного использования земельного участка.

    Поэтому для инвестора важнее не формальный процент готовности, а отсутствие критических препятствий и наличие понятного плана устранения остальных замечаний.

    Какие ошибки чаще всего приводят к задержке строительства завода?

    Изменение технологической концепции

    Когда параметры производственной линии меняются после завершения проектирования, может потребоваться корректировка конструкций, инженерных сетей и планировки помещений.

    Решение — согласование ключевых технологических требований до завершения основных проектных разделов.

    Недостаточная инженерная подготовка площадки

    Неполные геодезические и геологические данные повышают риск дополнительных земляных работ, изменения фундаментов и корректировки наружных коммуникаций.

    Решение — выполнение необходимого комплекса инженерных изысканий до окончательного утверждения строительных решений.

    Неучтённые затраты на инфраструктуру

    Иногда в инвестиционной модели подробно рассматриваются производственные здания, но недостаточно учитываются подъездные дороги, внешнее электроснабжение и инженерные подключения.

    Решение — оценка стоимости всего промышленного комплекса, а не только основного производственного корпуса.

    Несогласованность оборудования и проектных разделов

    Отсутствие точных данных о нагрузках, мощности и габаритах оборудования может привести к переработке конструктивных и инженерных решений.

    Решение — своевременное получение технических данных поставщиков и междисциплинарная координация.

    Нереалистичный график строительства

    Если календарный план не учитывает сроки изготовления оборудования и последовательность монтажных работ, предприятие может столкнуться с задержкой запуска.

    Решение — разработка интегрированного графика, объединяющего проектирование, строительство, закупки и пусконаладку.

    BIM-проектирование как инструмент повышения готовности к строительству

    Современные промышленные предприятия включают большое количество взаимосвязанных инженерных и технологических элементов.

    Для их координации всё чаще используются технологии информационного моделирования зданий — BIM.

    На стадии подготовки строительства BIM-модель позволяет объединить основные проектные решения в цифровом пространстве.

    Это помогает выявлять пространственные коллизии, проверять расположение оборудования, анализировать инженерные трассы и уточнять отдельные объёмы работ.

    При соответствующей организации данных BIM также может использоваться для календарного планирования и оценки стоимости.

    Однако BIM не заменяет техническое задание, инженерные изыскания, проектную документацию и обязательные согласования.

    Его основная задача — повысить качество координации и прозрачность проектных решений.

    Опыт Stron Engineering в промышленном проектировании

    Для Stron Engineering подготовка промышленного объекта к строительству представляет собой комплексную инженерную задачу.

    Компания занимается проектированием промышленных предприятий в Казахстане, объединяя технологические, архитектурные, конструктивные и инженерные решения.

    Одним из примеров является проект завода по производству главных передач KAMLIT KZ в Костанае.

    Общая площадь здания составляет 31 246 м². Проект предусматривает технологически сложные производственные процессы, роботизированные линии и развитую инженерную инфраструктуру.

    При разработке применялись BIM-технологии, позволившие координировать размещение технологического оборудования, строительных конструкций и инженерных сетей.

    Подобная координация особенно важна для объектов, в которых одновременно необходимо учитывать требования тяжёлого оборудования, промышленной безопасности, производственной логистики и инженерного обеспечения.

    Подробнее о проекте — завод по производству главных передач KAMLIT KZ.

    Опыт реализации сложных производственных объектов показывает, что качество подготовки проекта оказывает непосредственное влияние на дальнейшую предсказуемость строительства.

    Когда промышленный проект можно считать готовым к строительству?

    Промышленный проект можно считать подготовленным к началу соответствующих строительных работ, когда выполнены несколько принципиальных условий.

    Во-первых, заказчик и проектировщик согласовали основные технологические требования, а параметры производства отражены в проектных решениях.

    Во-вторых, характеристики земельного участка и результаты инженерных изысканий позволяют обоснованно принимать конструктивные и инженерные решения.

    В-третьих, проектная документация разработана, согласована и утверждена в необходимом порядке.

    В-четвёртых, стоимость строительства и сроки реализации имеют достаточное обоснование, а ключевые финансовые и организационные риски находятся под контролем.

    Наконец, выполнены все обязательные для конкретного объекта законодательные процедуры.

    Главный показатель готовности — возможность начать строительство без критических технических, финансовых и правовых неопределённостей.

    Это не исключает возникновения изменений в дальнейшем, но позволяет сократить вероятность дорогостоящих корректировок и повысить управляемость проекта.

    Как оценить готовность промышленного проекта к строительству: 10 ключевых критериев

    Часто задаваемые вопросы

    Что означает готовность проекта к строительству?

    Это состояние проекта, при котором основные технические решения согласованы, подготовлена необходимая документация, определены бюджет и график, а обязательные правовые требования для начала соответствующих работ выполнены.

    Какие документы необходимы для строительства промышленного объекта?

    Состав документов зависит от характеристик объекта. Обычно рассматриваются документы на участок, исходно-разрешительная документация, технические условия, результаты инженерных изысканий, проектно-сметная документация, экспертные заключения и необходимые уведомления.

    Можно ли начинать строительство без инженерных изысканий?

    Если инженерные изыскания необходимы для обоснования конструктивных и других проектных решений, отсутствие их результатов может препятствовать надлежащей подготовке проекта и создавать существенные риски. Необходимый состав исследований определяется применимыми требованиями.

    На каком этапе необходимо выбирать оборудование для завода?

    Основные технические характеристики оборудования желательно определить до завершения технологических, конструктивных и инженерных разделов проекта. Это позволяет заранее учесть нагрузки, габариты, подключения и условия монтажа.

    Как оценить бюджет промышленного строительства?

    Необходимо учитывать стоимость проектирования, строительных работ, технологического оборудования, инженерных сетей, инфраструктуры, монтажа и необходимых мероприятий по запуску. Также следует оценивать финансовые риски и предусматривать обоснованные резервы.

    Как BIM помогает подготовить проект к строительству?

    BIM позволяет координировать проектные решения, выявлять пространственные коллизии и формировать данные для планирования работ. Это способствует сокращению рисков, связанных с несогласованностью технологических, конструктивных и инженерных разделов.

    Заключение

    Подготовка промышленного проекта к строительству — важнейший этап инвестиционного цикла, от которого зависят стоимость, сроки и эффективность будущего предприятия.

    Техническое задание, выбор участка, геодезия, инженерные изыскания, технологические решения, оборудование, документация, бюджет и график должны рассматриваться как взаимосвязанные элементы единой системы.

    Если хотя бы один из критических вопросов остаётся нерешённым, переход к строительству может сопровождаться существенными рисками.

    Грамотно подготовленный промышленный проект позволяет инвестору перейти от концепции к строительству с более высокой предсказуемостью затрат и сроков.

    Для достижения такого результата необходимы системная инженерная подготовка, междисциплинарная координация и своевременная оценка технических ограничений.

    Планируете строительство промышленного предприятия в Казахстане?

    Специалисты Stron Engineering помогут проработать технологические, архитектурные и инженерные решения, оценить особенности будущего объекта и подготовить необходимую проектную документацию.

    Ознакомьтесь с комплексными услугами STRON Engineering и обсудите задачи вашего промышленного проекта.

    STRON Engineering — создаём индустриальное будущее Казахстана.
